宇品マンション大規模修繕工事(工事中報告)
2023年12月18日
みなさま、こんにちは。
今日は10月から始まった宇品のマンション大規模修繕工事についてご紹介いたします。
現在、工事進捗率は約15%で、主に足場の組立作業が行われています。

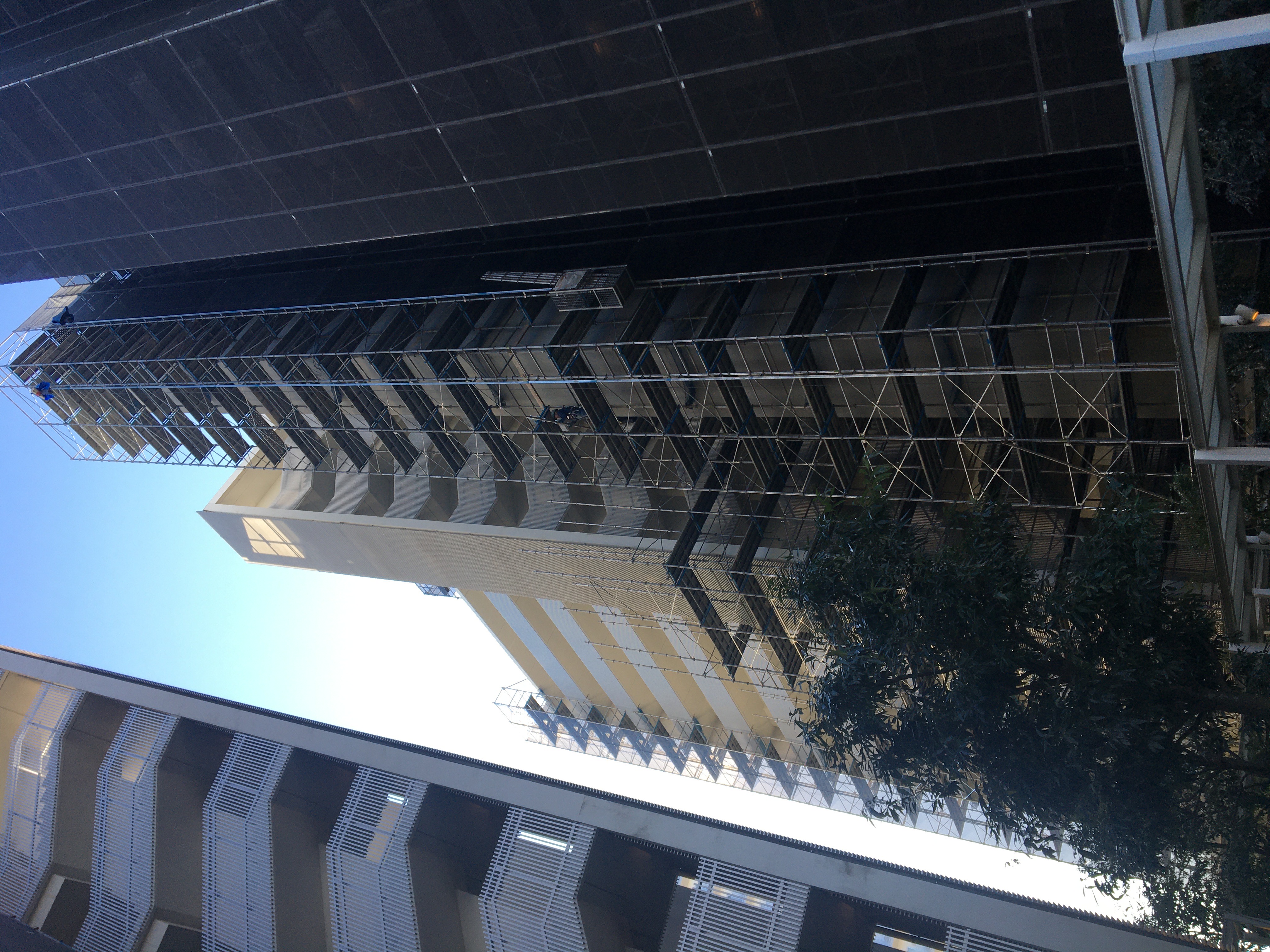

▼足場組立状況
写真では伝わりにくいかもしれませんが、このマンションは4棟から成り立っており、広島市内では比較的大規模なものとなっています。

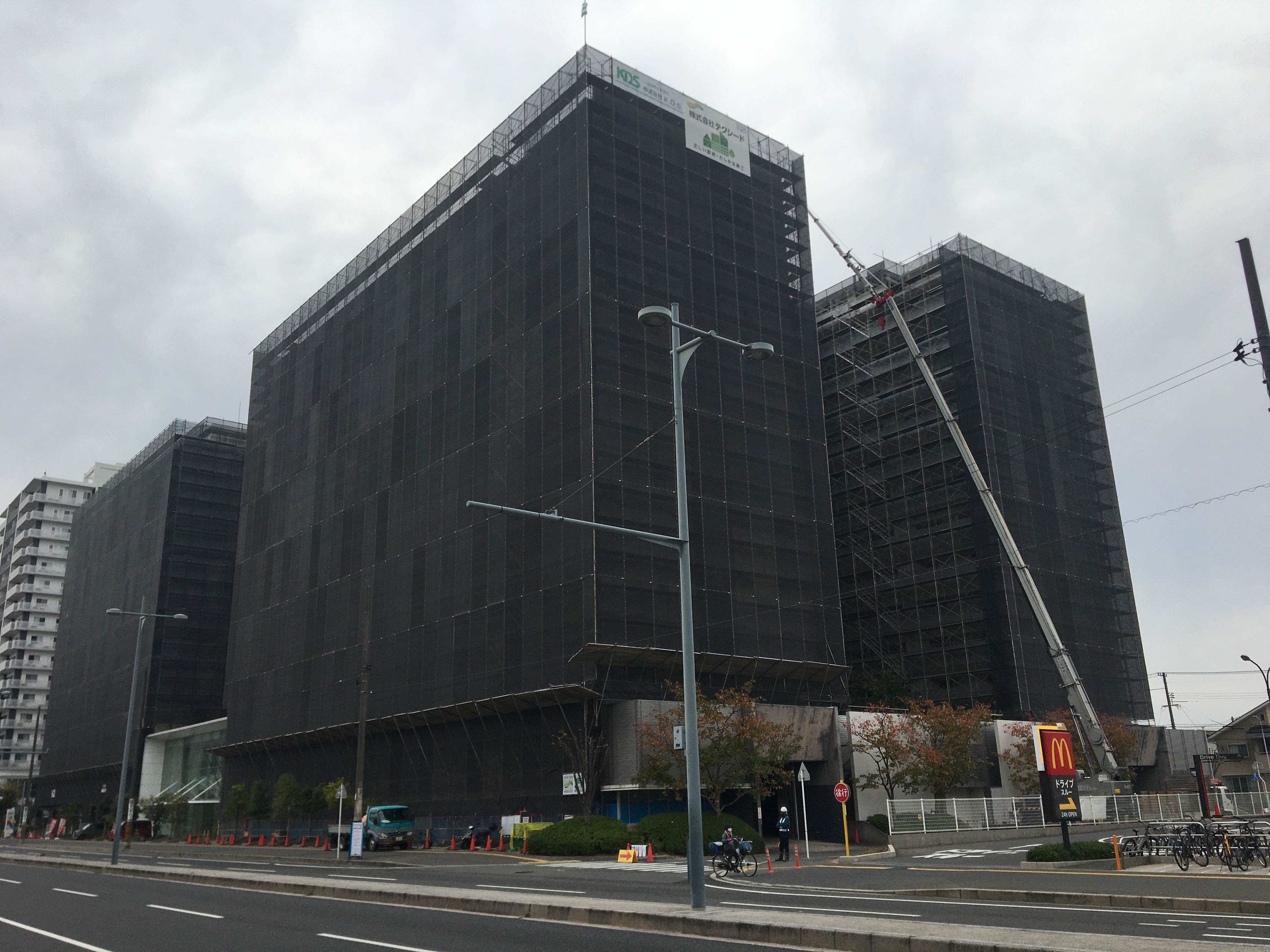

▼マンション全景(同じ敷地内に4棟あります)
総戸数は261戸あり、工期は11カ月を予定しています。
工程が11カ月という長期に見えるかもしれませんが、60~80世帯程度の中規模マンションの大規模修繕工事でも通常6カ月程度かかることを考慮すると、実際にはタイトなスケジュールです。
このため、当社では職員を3名配置して管理し、職人さんの作業班も通常の工事よりも増員して工事を進めています。

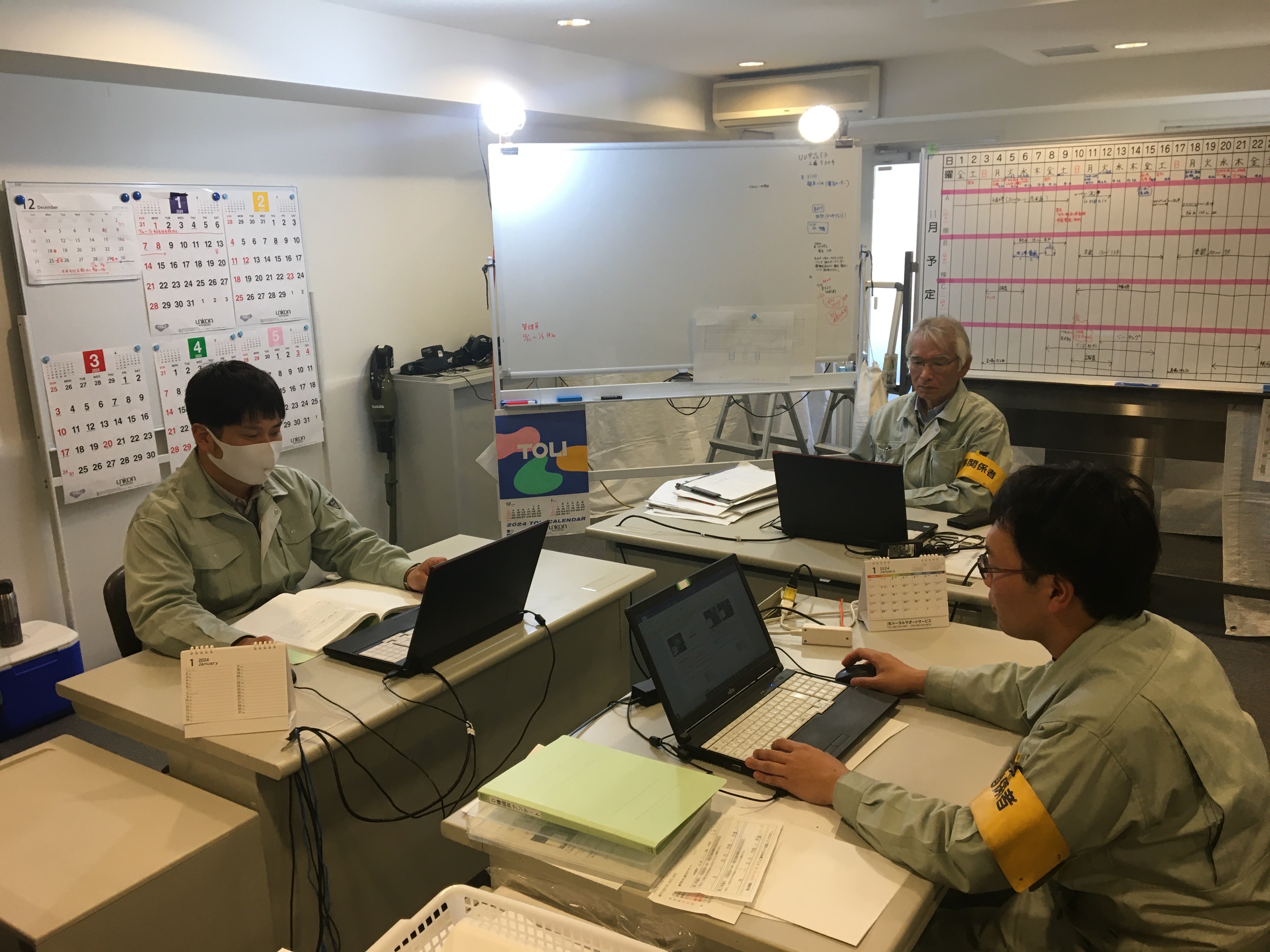

▼現場事務所内の様子
安全第一の方針を徹底し、工事を着実に進めていきます。
完成は来年の9月を予定しており、工事進捗状況については途中で報告いたします。
続きを読む【ひろしま建築学生チャレンジコンペ2023最終審査委員会】
2023年12月04日
先日、「ひろしま建築学生チャレンジコンペ2023」の最終審査会に参加しました。
このコンペは全国の建築学生を対象とした公共建築物の設計コンペティションで、今年で10回目の開催となります。
今年の対象建築物は福山市県営住宅内の「集会所」で、最優秀作品は提案者に建物の実現に向けての設計や工事の監修に携わる機会を提供します。
最終審査会では、一次審査を通過した学生によるプレゼンテーションと、審査委員による質疑応答が行われ、最終的な選定が行われました。
▼審査員による審査状況
▼熱い学生側のプレゼン
今回、最優秀作品に選ばれたのは、近畿大学生と広島工業大学生が共同設計した「まちを結びつける5つのカベ」です。
デザインや形だけでなく、廃材の使用や雨水の再利用など、コストや環境に配慮した構造物で、学生のアイディアの豊かさに感動しました。

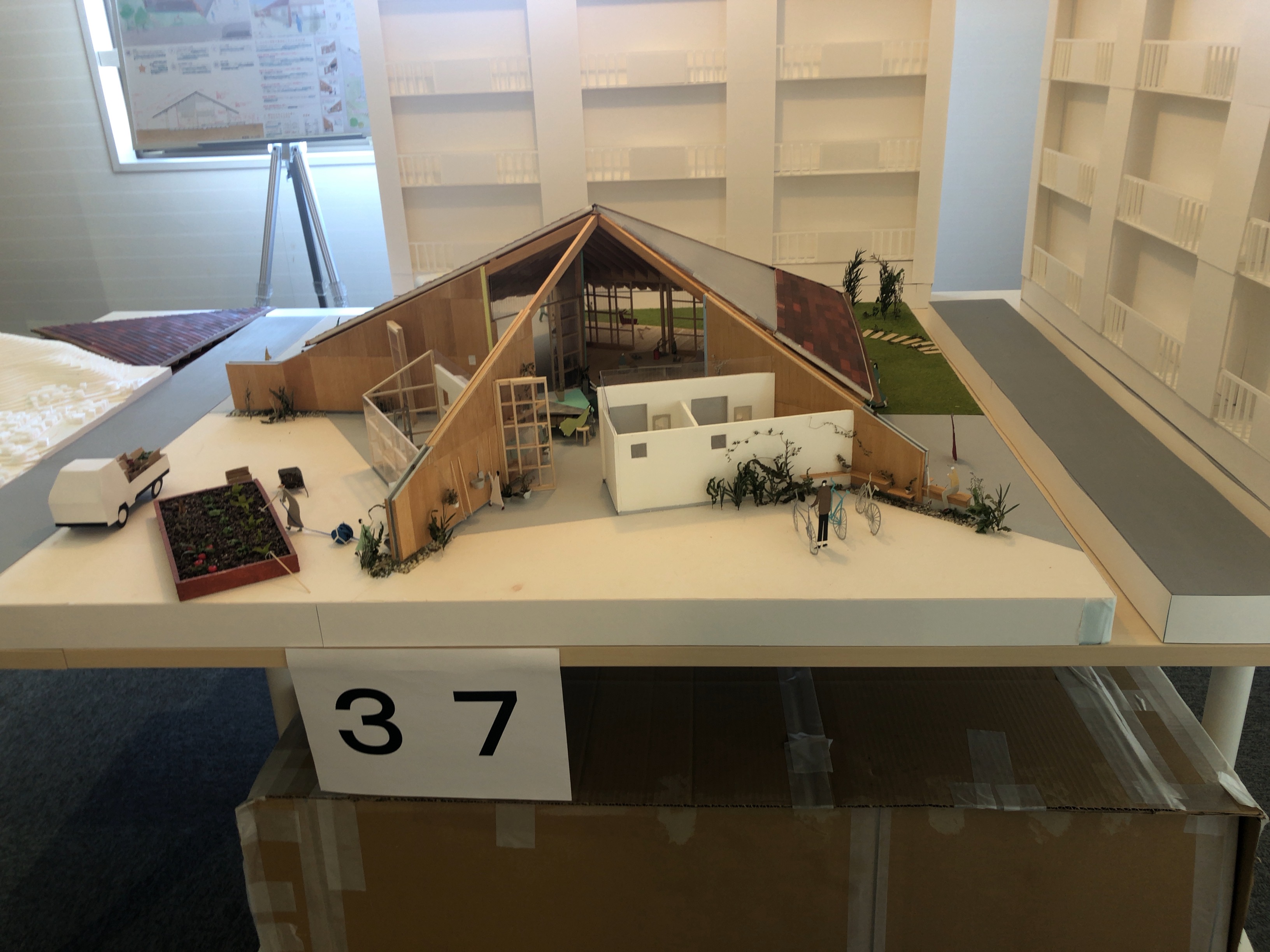

▼最優秀作品「まちを結びつける5つのカベ」
テクシードは、今後も建築業界を牽引する若手設計者を支援するため、こうしたイベントへの協賛を通じて応援していく所存です。
ちなみに、プレゼンターと務めた弊社社長は広島工業大学出身なので少し嬉しそうでした(^▽^)/
続きを読む- 2024年7月
- 2024年6月
- 2024年5月
- 2024年4月
- 2024年3月
- 2024年2月
- 2024年1月
- 2023年12月
- 2023年11月
- 2023年10月
- 2023年9月
- 2023年8月
- 2023年7月
- 2023年6月
- 2023年5月
- 2023年4月
- 2023年3月
- 2023年2月
- 2023年1月
- 2022年12月
- 2022年11月
- 2022年10月
- 2022年9月
- 2022年8月
- 2022年7月
- 2022年6月
- 2022年5月
- 2022年4月
- 2022年3月
- 2022年2月
- 2022年1月
- 2021年12月
- 2021年11月
- 2021年10月
- 2021年9月
- 2021年8月
- 2021年7月
- 2021年6月
- 2021年5月
- 2021年4月
- 2021年3月
- 2021年2月
- 2021年1月
- 2020年12月
- 2020年11月
- 2020年10月
- 2020年9月
- 2020年8月
- 2020年7月
- 2020年6月
- 2020年5月
- 2020年4月
- 2020年3月
- 2020年2月
- 2020年1月
- 2019年12月
- 2019年11月
- 2019年10月
- 2019年8月
- 2019年7月
- 2019年6月
- 2019年5月
- 2019年4月
- 2019年3月
- 2019年2月
- 2019年1月
- 2018年12月
- 2018年11月
- 2018年10月
- 2018年9月
- 2018年8月
- 2018年7月
- 2018年6月
- 2018年5月
- 2018年4月
- 2018年3月
- 2018年2月
- 2018年1月
- 2017年12月
- 2017年11月
- 2017年10月
- 2017年9月
- 2017年8月
- 2017年7月
- 2017年6月
- 2017年5月
- 2017年4月
- 2017年3月
- 2017年2月
- 2017年1月
- 2016年12月
